Hidroituango: las cuatro turbinas restantes serían encendidas a finales de 2027 o inicios de 2028

2026-03-27

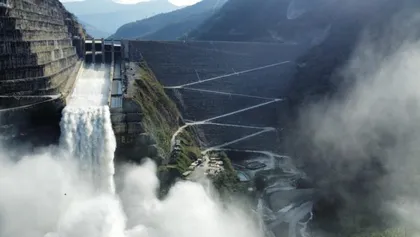

Imagen de Hidroituango: las cuatro turbinas restantes serían encendidas a finales de 2027 o inicios de 2028

El vicecontralor de la República, Carlos Enrique Silgado Betancourt, realizó una visita de seguimiento al Proyecto Hidroeléctrico Ituango, ubicado en el Norte de Antioquia, sobre el río Cauca, a unos 171 km de Medellín por la vía a San Andrés de Cuerquia y el corregimiento Puerto Valdivia, en el municipio de Valdivia.

En dicha visita, recibió reporte de EPM de que este importante proyecto al 28 de febrero de 2026 tenía un avance ejecutado de 95,01 % contra un avance programado de 95,07 %. Adicionalmente, anunció que se han invertido $18,82 billones de los $23,2 billones que hoy estima EPM será el valor final.

«Dada la situación presentada con las pólizas de seguro de este proyecto hidroeléctrico, el mayor plazo de ejecución y el incremento del valor respecto de lo previsto inicialmente, el vicecontralor anunció que todo esto será objeto de revisión y evaluación en próximos ejercicios de control fiscal de la Contraloría General», informó el vicecontralor.

Leer más: Gustavo Petro aborda el desinterés juvenil por la política en ‘stream’ con Westcol

Desde la entrada en operación de las primeras 4 turbinas del Proyecto Hidroeléctrico Ituango (2 en diciembre de 2022 y 2 en octubre de 2023), ha generado y entregado al Sistema Interconectado Nacional 21 638 gigavatios hora (21 638 GWH) de energía eléctrica, lo cual ha permitido atender la creciente demanda de esta.

Hidroituango: las cuatro turbinas restantes serían encendidas a finales de 2027 o inicios de 2028

EPM informó a la Contraloría que la Central Hidroeléctrica Ituango ha cumplido con sus obligaciones de energía firme hasta la fecha, alcanzando una disponibilidad de planta superior al 91 % en el año 2025.

«Hoy podemos decir que el seguimiento que realiza la Contraloría General ha sido exitoso, toda vez que gracias a la gestión del equipo técnico y jurídico de EPM, la hidroeléctrica ya tiene 4 turbinas en operación comercial desde octubre de 2023 y se trabaja con rigor y orden para poner en operación comercial las 4 restantes entre el segundo semestre de 2027 y el primero de 2028», aseguró el vicecontralor, Carlos Silgado.

Entérese: Gobernación de Antioquia anuncia recompensa por incitadores de bloqueos del paro minero en el Bajo Cauca

En momentos de gran incertidumbre sobre si Colombia podrá atender adecuadamente en el corto plazo la demanda creciente de energía eléctrica, no sobra recordar que la importancia de la Hidroeléctrica Ituango radica en su gran capacidad de generación, de hasta 2 400 megavatios hora (2 400 MWH), y que, una vez finalizada su construcción, se estima que podrá entregar al Sistema Interconectado Nacional hasta un 17 % de la demanda actual de energía eléctrica del país.

Ingresa al canal de WhatsApp de MiOriente https://whatsapp.com/channel/0029Va4l2zo3LdQdBDabHR05

Hidroituango: las cuatro turbinas restantes serían encendidas a finales de 2027 o inicios de 2028
  • Hidroituango: las cuatro turbinas restantes serían encendidas a finales de 2027 o inicios de 2028

    El Ministerio de Educación levanta la intervención y la Universidad de Antioquia posesionará a su nuevo rector

    El Ministerio de Educación Nacional dio por terminada la medida de intervención que mantenía sobre la rectoría de la Universidad de Antioquia (UdeA) mediante la Resolución 017466 de 2026. La decisión gubernamental, notificada el viernes 3 de julio, retira de forma definitiva la figura de administración provisional que operaba desde diciembre de 2025. Esta determinación…

  • Hidroituango: las cuatro turbinas restantes serían encendidas a finales de 2027 o inicios de 2028

    Alto Bonito estrena parroquia: la Diócesis de Sonsón-Rionegro creó la comunidad María Reina

    La Diócesis de Sonsón-Rionegro creó la Parroquia María Reina en el sector de Alto Bonito, en Rionegro. A través del Decreto 037, el obispo monseñor Fidel León Cadavid Marín oficializó esta decisión tras recibir el visto bueno del Consejo Presbiteral, motivado por el acelerado crecimiento de la población. Con esta, ya son 75 parroquias en…

  • Hidroituango: las cuatro turbinas restantes serían encendidas a finales de 2027 o inicios de 2028

    Así se jugarán los octavos de final del Mundial 2026

    Los emparejamientos para la fase de octavos de final del Mundial 2026 quedaron definidos este viernes con el rival que esperaba Suiza tras la definición del último partido de dieciseisavos, que ganó Colombia por 1-0 a Ghana. La ronda de octavos de final, segunda de eliminación directa del Mundial 2026, comenzará este sábado 4 de…

Arriba
